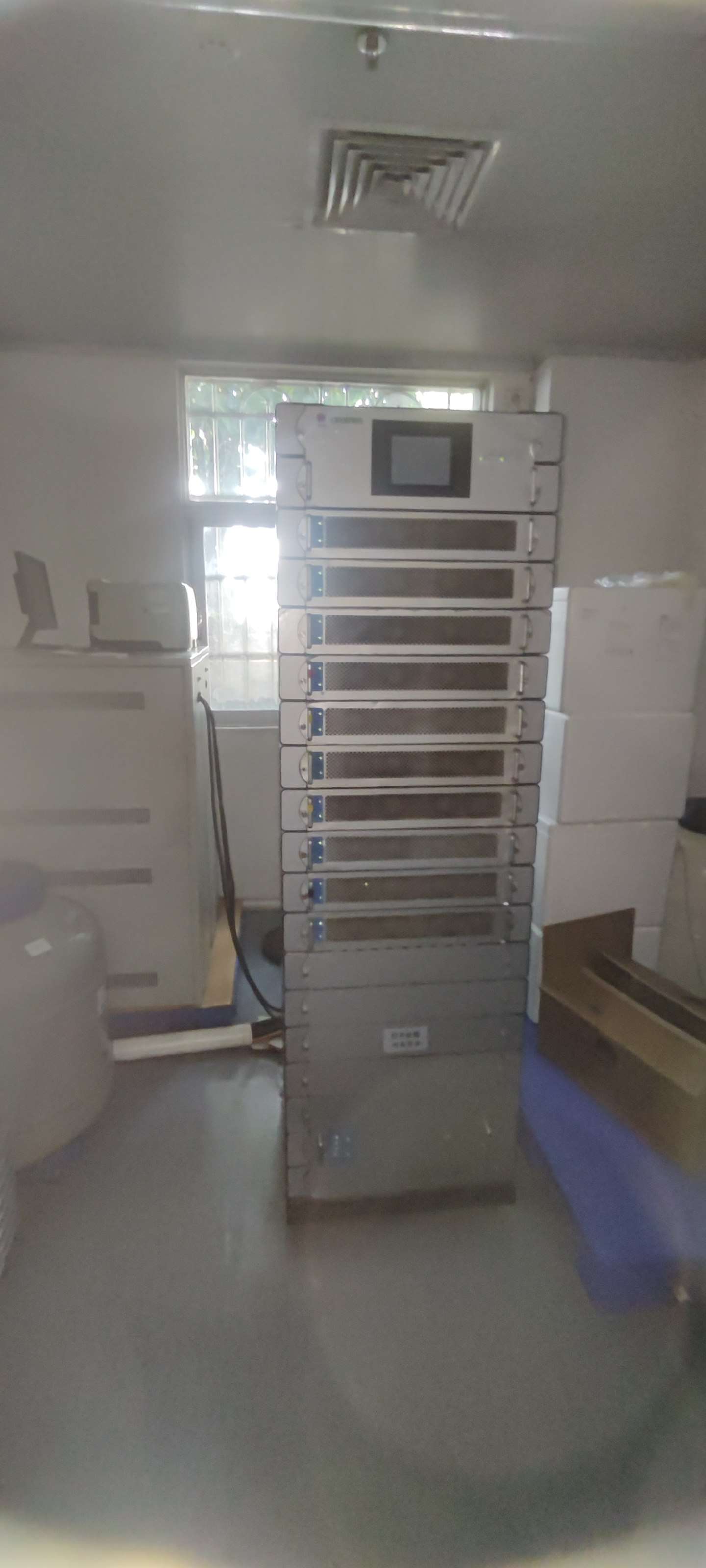

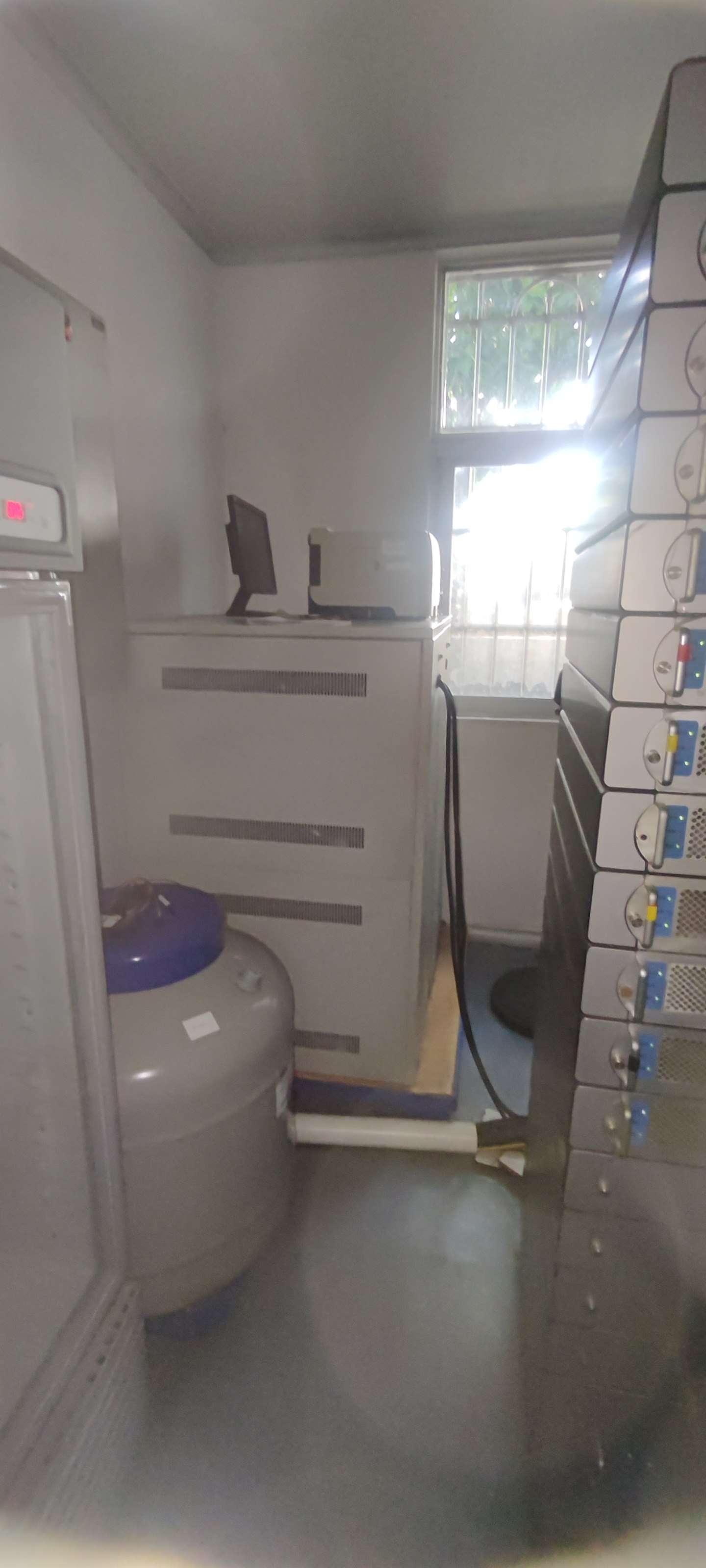

廣州市,高功率UPS設備院內搬遷,需要拆裝各接線、配電箱,安裝所在位置需要安裝槽鋼,有必要可以到現場評估
方案制定與協調
· 召開技術協調會明確搬遷范圍、時間窗口及備用電源保障方案,繪制設備物理位置圖與接線拓撲圖。
· 組建專項團隊(含電氣工程師、IT工程師及安全員),準備防靜電工具、光纖測試儀等專業設備。
數據與電力備份
· 提前執行全量數據備份并驗證完整性,關閉非核心業務系統,保留關鍵業務熱備狀態。
· 若業務不可中斷,需規劃臨時供電方案(如UPS旁路)實現不斷電割接。
斷電與安全確認
· 執行雙人確認斷電流程:斷開輸入/輸出開關→驗電→電池組放電至安全電壓(低于20V)。
· 拆除順序:電池組→配電模塊→主機(保留應急旁路)。
設備搬運防護
· 采用三層防護包裝(防靜電袋→抗震泡沫→定制運輸箱),運輸全程GPS監控且車速≤40km/h。
· 蓄電池搬運需輕放,避免劇烈震動導致內部結構損壞56。
新設備安裝
· 基礎定位誤差≤3mm,水平度偏差<‰,銅排連接需使用扭力扳手緊固。
· 蓄電池組過流保護需配置直流斷路器(如ABB S280UC-Z系列),脫扣曲線建議B類或Z類。
極性檢查與線路恢復
· 檢查UPS負載插座極性(地→火→零),避免接反導致設備損壞。
· 重新接線后需測試各節點電壓穩定性,確保無短路或接觸不良。
· 施工時間盡量縮短,關鍵步驟需可回溯,并配備應急發電設備。
· 現場設置安全員監督,防止施工影響其他設備運行。
· 啟動后檢查指示燈狀態,驗證UPS輸出穩定性,必要時進行負載測試。
通過以上結構化流程,可兼顧效率與安全性,降低搬遷對業務連續性的影響。
